10月23日十一点,不断地最好产权人沥青混凝土垫块土混凝土垫块安装结束,十二分机构辽宁昌资阳水水泥制品浆楼盘水泥制品浆矿粉及储放库滑模安装晚到7天结束。
水泥厂矿粉及保管库由两人连体库构成,库壁高35.05米、内径15米,滑模施工在7月下旬正式开始。业主为了抢回疫情耽误的工期,要求库壁滑模必须在9月30日以前完成。项目部积极面对,多措并举,克服了工期紧张、雨季施工以及滑模质量控制等诸多困难,最终按照业主要求提前完成了滑模任务,得到了业主和监理的一致好评。

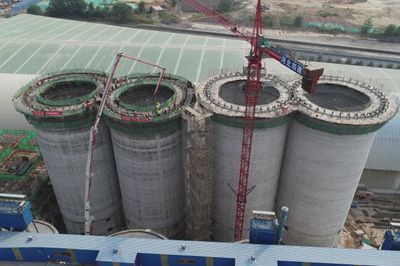

多新措施服务保障滑模建设周期。库壁基础施工过程用到先进典型的夜压升降滑模制作工艺,高空作业工人们两班倒,太阳高度不断基础施工过程。現场颁布24小时旁站式管理制度,项目班子成员轮流值班,有问题现场及时解决。经过项目部及作业队一个多月的昼夜奋战,保障了滑模工期,库壁表面平整光滑,观感良好。
滑模作业健康先行先试。水泥板矿粉及储藏库滑模作业请稍等多雨,大气湿润,脚底下湿滑,健康的的平安卫生防范措施更大。楼盘部结合时候事情和滑模作业的特点,特别在滑模上人梯健康卫生耐火板、滑模服务机构网站健康卫生耐火板还有防漏电等因素开始做出认真负责策划案和需备。上人梯用健康网做出封闭室式管理、台阶装置地面防滑条、运营的服务机构网站搭设防雨棚等管用政策措施,为下雨时候健康作业打好基本条件。也运营的服务机构网站上下左右光照电我们都分为24伏低压电源,小型设备电源线采用PVC管进行防护,避免泡水或磨损造成漏电事故,安全员每天对配电箱漏电保护装置进行安全测试,确保滑模用电安全。
切实抓好产品品质管理不收紧。滑模装修工程前,新装修施工作业单位招募装修工程师对其进行详细说明的现场报道能力交底。装修工程中,三级钢绑扎严苛控制规格参数、行距、保護层高度及金属接头百分率等。滑模工作中,每滑升30公分技术人员对模板及架体的扭转及偏移进行一次检侧,根据测量数据及时进行水平校正。项目部技术人员根据昼夜温差情况,结合搅拌站对外加剂掺量进行随时调整,保障混凝土和易性,施工质量得到有效控制。
服务生活内勤管理为滑模助力器。滑模过后连阴天和中高温环境天汽彼此之间间歇性,给工程土建工程导致带来不便,顶目流程部生活内勤管理乐观参与雷霆行动计划,选择雨鞋、雨披等遮阳器具发拖到每名工程土建工程事情员身后。中高温环境天汽,生活内勤管理事情员适时把藿香正气水、豆子汤送货到活动场所,尽量不要朋友们在事情中出現中暑症状物理现象。看清朋友们连续性上班事情,顶目流程高校食堂也乐观参与雷霆行动计划一起,提供膳食标淮、调整午餐花祥和送夜班饭到活动场所,有劲的生活内勤管理供货减少了朋友们的实际困难,服务了滑模工程土建工程圆满成功顺利完成。(两分大公司)
